机房工程测量放线施工方法及技术措施

日期:09-10  点击:208  属于:机房建设最新技术方案
机房建设工程-测量放线工作是开展一切工作的先导,贯穿整个施工过程,精度要求高,不容有半点闪失

测量放线施工方法及技术措施

1.1. 测量准备工作

(1) 人员配备

为保证测量工作的准确无误,本工作由我公司6名测量人员组成,其中测量工艺工程师1名,放线员1名,放线工4名,工程师及放线员必须持有相应资质证书,能胜任本工作,具备相应的经验、能力。同时配备1名具有资质证书的专业人员,专门从事测量检验工作。

(2) 仪器配备

DJD2A-1激光经纬仪1台。

DZS3-1水准仪1台(自动)。

铅垂仪1台。

50m钢尺2盘、塔尺5m 1套。以上仪器均通过有关部门鉴定,精度符合国家规范要求。

所需的零星材料为:测量工程主要用一些零星、辅助材料,包括:红砖、白灰、木桩、铁钉、钢条、油漆、图纸、水、砂、石子、水泥等。

(3) 技术准备

A仪器进行自检和有关部门鉴定。

B了解设计意图,熟悉图纸。

C对图纸上所有尺寸及主要建筑物的相互关系进行校核。

D平面图、立面图、大样图上同一位置的建筑物的尺寸、形状、标高等进行检查核对。

E室内外地面标高之间关系是否正确。

F装修与水电设备等图纸是否一致,标高是否合理。

G 根据工程实际情况,为确保精度,选定适宜的测量方法,本着“以大定小,以长定短,以精定粗”“先整体后局部”的原则进行测量。垂直偏差的测量采取“定时、定点”测量方法,以减少太阳光因照射角不同而引起的偏差。

1.2. 施工方法及技术措施

(1) 对水准点的校核

根据原始资料找出原水准点,依据已知水准点用水准仪采用符合测法进行校核。

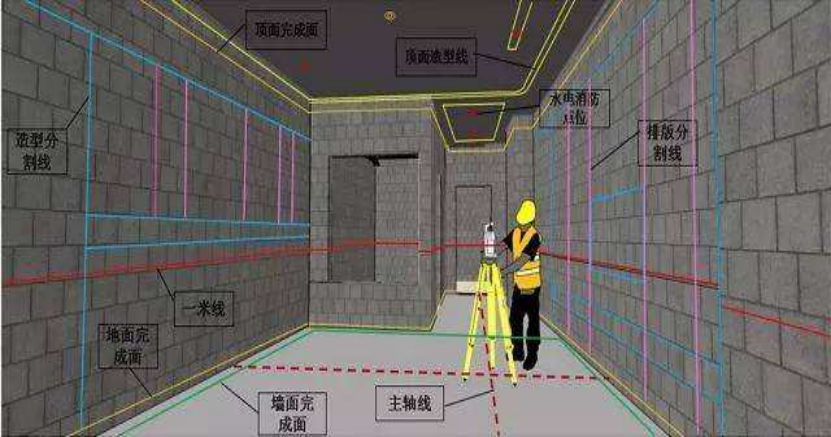

(2) 根据装修设计图纸确定各楼层的东西、南北方向各一条主轴,然后根据装修各细部与主轴之间的数据,放出各个细部的线。

(3) 在每一装修楼层放出相对的+0.5m标高线及+1m标高线,作为楼层装饰施工标高的基准。

1.3. 质量标准

细部轴线误差不大于±2mm,柱、墙、梁门窗洞口线误差不大于±3mm

1.4. 技术保证措施

测量放线工作是开展一切工作的先导,贯穿整个施工过程,精度要求高,不容有半点闪失,为此特制定如下措施:成立测量小组,小组成员须持有上岗证,并认真执行测量有关规程,并设有专门验线人员,同时由本项目监理单位专业工程师复核。

仪器应专人使用,责任到人,凡测量专用工具要妥善保管,做到“三防”:防震、防潮、防晒。保护目镜,不得故意损坏,发现问题立即维修。

按计量法规定,仪器应定期检测;经纬仪、水准仪1年,钢尺1年,且在使用前均应进行自检,钢尺使用前进行拉力测验,温度改正。

仪器的维护要由熟悉构造性能的人员负责,其它人员不得随意拆装仪器,发现问题立即维修。

原始记录、设计变更、放线结果、放线记录、验线记录等资料及时整理,妥善保管。施工测设记录应真实可靠,随测随记。认真做好对各班组的交底工作,班组人员要切实掌握各测设标志的具体数据,进行施工操作。按规范要求,做好测量成果永久标志、临时标志和测量记录,以便前后续测量工作的检验与验证,同时为施工提供可靠的标高点。

测量工作做到;依据正确、计算有序、方法科学、步步校核、结果可靠。记录工作做到:原始、正确、工整、完整。

在经纬仪观测(测角、设角、延长直线与竖向投测等)中,读取盘左、盘右的平均值。

1.5. 放线顺序

以每一楼层为一个放线单元,按照自上而下的顺序进行,每完成一个单元的放线及校验后再进行下一个单元的工作。

依次完成完成墙体定位、门窗口定位、活动地板网格定位、主要设备定位、标高定位的放线。






关于我们
扫一扫,关注我们最新消息扫一扫,关注我们最新消息
联系我们

工作时间:周一至周五 9:00-18:00

联系人:张经理

手机:15801588248

邮件:76750518@qq.com

地址:北京市丰台区南四环西路188号十二区5号楼

底部导航
北京机房工程公司 连续多年入围中国机房工程企业三十强 中国机房协会会员单位
专业从事数据中心机房建设和维保,提供专业的数据中心机房工程整体解决方案。
多年行业经验和技术能力,专业的项目咨询与设计、卓越的现场施工与管理、完善的后期运营与维护。
在做每一个工程时,不论其规模大小、利润厚薄,均坚持 “以优质工程创信誉,以良好信誉交朋友”。


机房建设 机房装修 机房改造 机房搬迁 机房维保
